连日来,清原满族自治县敖家堡乡重点招商引资项目——抚顺莱河矿业有限公司24MW分散式风电项目建设现场一派繁忙景象。当前,项目各节点施工按计划稳步推进,预计年内可完成全部基础工作,为项目后续建成投用筑牢根基,助力我市绿色能源产业发展提质增效。

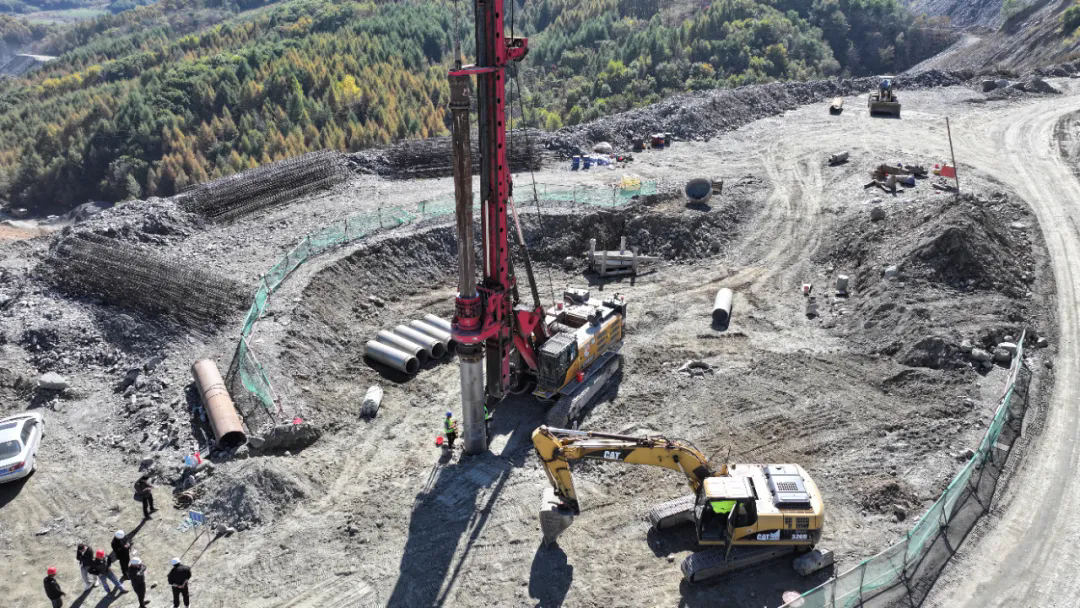

在该项目4号风机点位,打桩机轰鸣作业。据项目经理王兴武介绍,该点位正在开展第15根工程桩打桩施工,每台风机点位设计桩数42根、单桩长度36米,工程桩打桩作业自10月4日启动,预计11月初可完成施工任务。

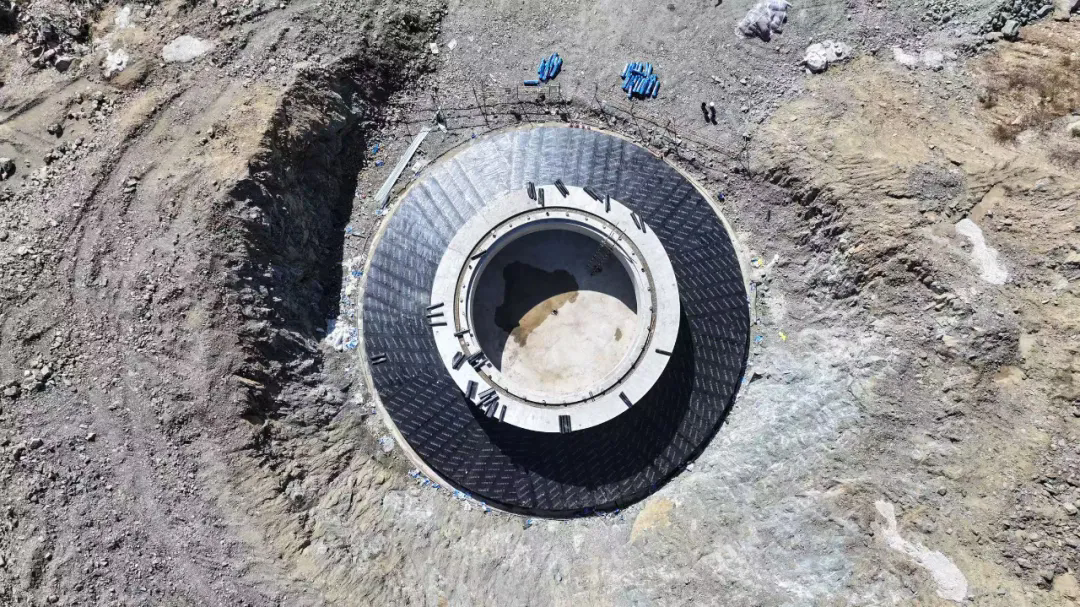

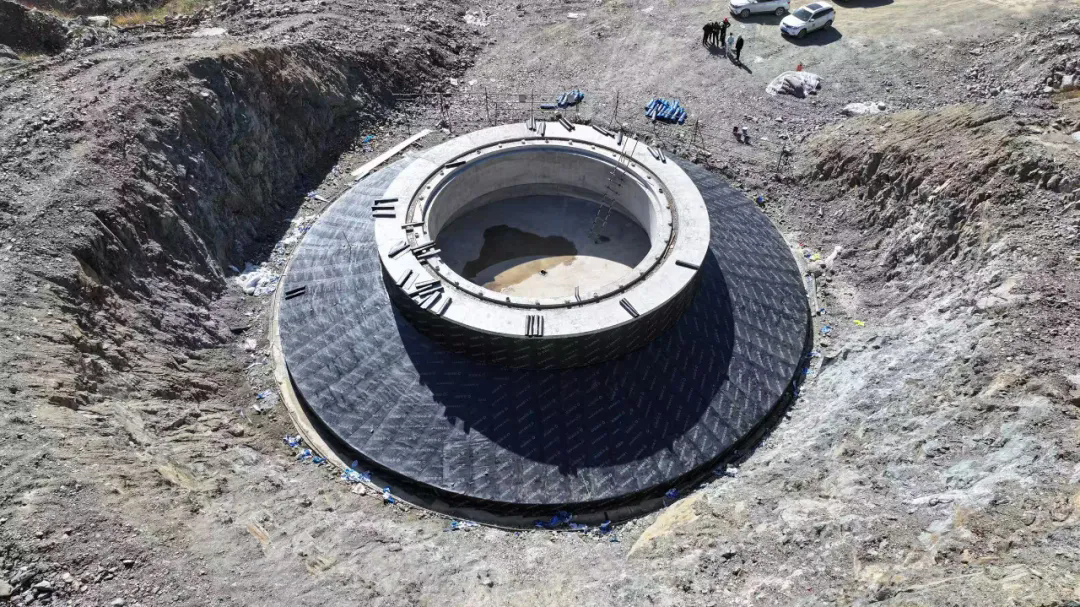

据悉,抚顺莱河矿业有限公司24MW分散式风电项目总投资1.2亿元,总装机容量24MW。项目于2025年4月启动平台撤土工作,5月7日举行开工仪式,7月9日进入全面建设阶段。工程规划建设4台风机(每台风机基础面积500平方米,塔高160米,配备3片长度98米的扇叶)及1座1700平方米的升压站。
“工程桩施工前,每台风机点位需先打设12根实验桩。”王兴武表示,实验桩需经过28天养护期,待通过第三方实验单位的拉力及承载力检测并确认合格后,方可启动工程桩打桩作业,确保施工质量达标。

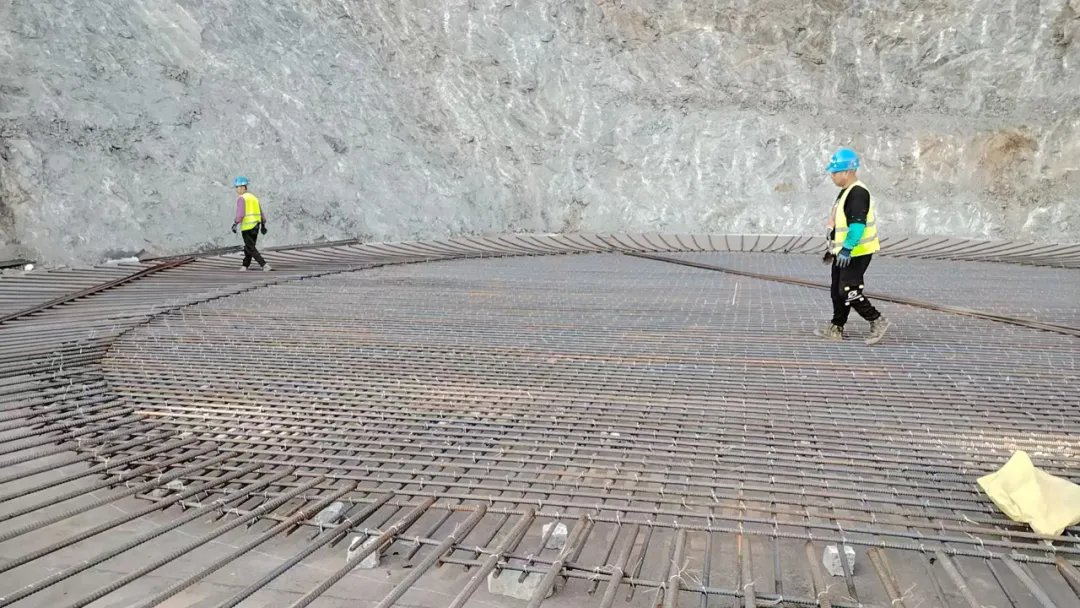

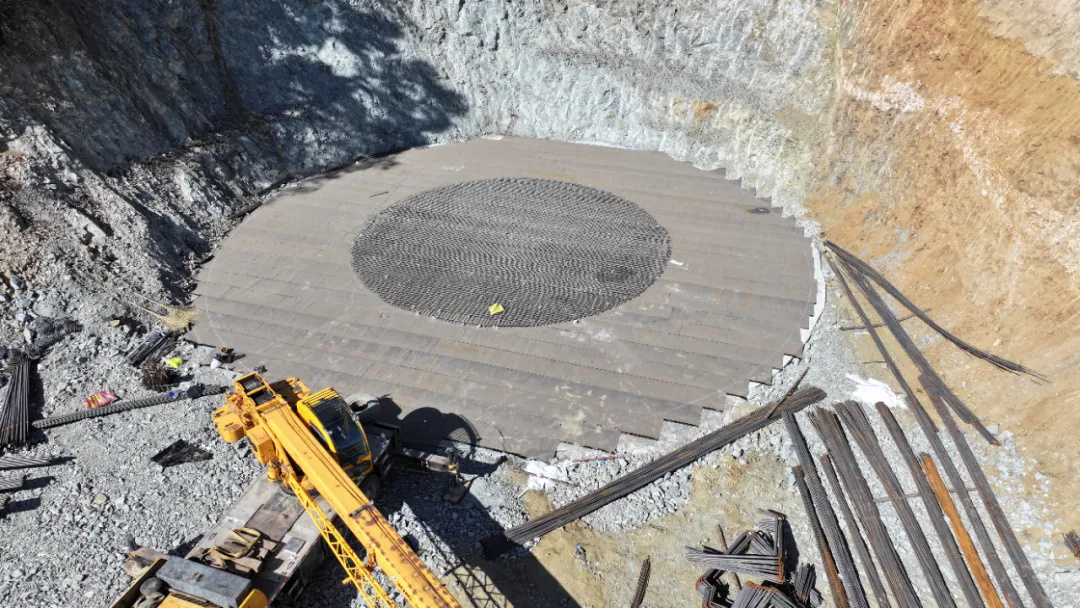

截至目前,项目各节点建设进展顺利:1号风机基础垫层施工已全部完成,2号风机基础实现全面竣工;3号、4号风机基础桩基实验检测均合格,桩基础施工正有序推进;升压站已进入基础开槽施工阶段。按照规划,今年将完成项目所有基础工作。项目建成后,预计年上网电量可达5899万千瓦时,对优化抚顺市能源结构、推动区域低碳转型具有重要意义。
(圈抚顺)
